干货:地下室环氧树脂地坪漆地面施工工艺
时间:2023-11-03浏览次数:69次作者:admin

  一、施工条件

1.1 环境温度不小于 5℃,最佳环境温度 10-25℃。

1.2 地面已过养护期,且含水量小于 10%。

1.3 地面应有符合验收条件的平整度。

1.4 地面不得有空鼓、大面积起砂等现象。

   二、工艺流程

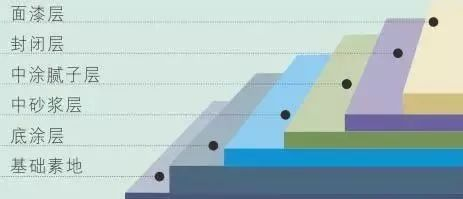

基层处理→底涂层→中涂层→批土层→面涂层

   三、施工方法及工艺要求



3.1 基层处理

3.1.1 素地需养护 28 天以上,水份需 8%以下,素地不平或空鼓需加以除去。

3.1.2 用环氧砂浆补平地面。

3.1.3 素地油污需彻底清洗干净。

3.1.4 施工前需保持施工素地干燥和清洁。

3.2 底涂层



3.2.1 施工前需保持干净, 如有杂物粘附需清除, 主剂及硬化剂按比例混合, 充分搅拌。

3.2.2 视地面情况调整适当粘度,混合料需 4 小时内施工完成。

3.2.3 底涂层养护硬化时间约 8 小时以上。



3.3 中涂层

3.3.1 施工前需保持干净, 如有杂物粘附需清除, 主剂及硬化剂按比例混合, 充分搅拌。

3.3.2 混合料适量加入石英砂。

3.3.3 使用镘刀将材料均匀涂布。

3.3.4 混合料需 30 分钟内施工完成。

3.3.5 施工交接处做好交接处理。

3.3.6 中涂层养护硬化时间约 8 小时以上。

3.4 批土层

3.4.1 施工前需保持干净, 如有杂物粘附需清除, 主剂及硬化剂按比例混合, 充分搅拌。

3.4.2 使用批刀将材料涂布均匀。

3.4.3 混合料需 30 分钟内施工完成。

3.4.4 批土养护硬化时间约 8 小时以上。

3.4.5 视实际需要施工数道要求达到平整无孔洞,无批刀印及砂磨印为准。



3.5 面涂层

3.5.1 施工前需保持干净, 如有杂物粘附需清除, 主剂及硬化剂按比例混合, 充分搅拌。

3.5.2 使用滚筒或镘刀将材料均匀涂布,混合料需 30 分钟内施工完成。

3.5.3 施工交接处需做好交接处理。

3.5.4 施工完成 24h 后方可上人, 72h 后方可重压。

   四、质量标准

4.1 环境温度为 25℃,施工后 2-3d 应达到实干,即硬度达到完成固化的 80%左右。



4.2 流平性好,无镘刀痕,大面积接口处基本平整。

4.3 无浮色发花,颜色均匀一致,大面积接口处允许有极不明显的色差。

4.4 无粗杂质,但允许有空气中的浮尘掉落造成的极小缺陷。

4.5 地坪表面应平整平滑,光泽度应达到设计要求(高光泽≥ 90、有光≥70、半光 50~70),平涂型为有光,水性为半光~无光。

4.6 桔皮、砂浆防滑面效果应很明显。

免费预约留言

因为真实,让沟通变得更简单——鑫明地坪

版权所有:鑫明地坪 后台管理 技术支持:CTC 鲁ICP备16035988号-2

关闭

1

干货:地下室环氧树脂地坪漆地面施工工艺

时间:2023-11-03浏览次数:69次作者:admin

  一、施工条件

1.1 环境温度不小于 5℃,最佳环境温度 10-25℃。

1.2 地面已过养护期,且含水量小于 10%。

1.3 地面应有符合验收条件的平整度。

1.4 地面不得有空鼓、大面积起砂等现象。

   二、工艺流程

基层处理→底涂层→中涂层→批土层→面涂层

   三、施工方法及工艺要求



3.1 基层处理

3.1.1 素地需养护 28 天以上,水份需 8%以下,素地不平或空鼓需加以除去。

3.1.2 用环氧砂浆补平地面。

3.1.3 素地油污需彻底清洗干净。

3.1.4 施工前需保持施工素地干燥和清洁。

3.2 底涂层



3.2.1 施工前需保持干净, 如有杂物粘附需清除, 主剂及硬化剂按比例混合, 充分搅拌。

3.2.2 视地面情况调整适当粘度,混合料需 4 小时内施工完成。

3.2.3 底涂层养护硬化时间约 8 小时以上。



3.3 中涂层

3.3.1 施工前需保持干净, 如有杂物粘附需清除, 主剂及硬化剂按比例混合, 充分搅拌。

3.3.2 混合料适量加入石英砂。

3.3.3 使用镘刀将材料均匀涂布。

3.3.4 混合料需 30 分钟内施工完成。

3.3.5 施工交接处做好交接处理。

3.3.6 中涂层养护硬化时间约 8 小时以上。

3.4 批土层

3.4.1 施工前需保持干净, 如有杂物粘附需清除, 主剂及硬化剂按比例混合, 充分搅拌。

3.4.2 使用批刀将材料涂布均匀。

3.4.3 混合料需 30 分钟内施工完成。

3.4.4 批土养护硬化时间约 8 小时以上。

3.4.5 视实际需要施工数道要求达到平整无孔洞,无批刀印及砂磨印为准。



3.5 面涂层

3.5.1 施工前需保持干净, 如有杂物粘附需清除, 主剂及硬化剂按比例混合, 充分搅拌。

3.5.2 使用滚筒或镘刀将材料均匀涂布,混合料需 30 分钟内施工完成。

3.5.3 施工交接处需做好交接处理。

3.5.4 施工完成 24h 后方可上人, 72h 后方可重压。

   四、质量标准

4.1 环境温度为 25℃,施工后 2-3d 应达到实干,即硬度达到完成固化的 80%左右。



4.2 流平性好,无镘刀痕,大面积接口处基本平整。

4.3 无浮色发花,颜色均匀一致,大面积接口处允许有极不明显的色差。

4.4 无粗杂质,但允许有空气中的浮尘掉落造成的极小缺陷。

4.5 地坪表面应平整平滑,光泽度应达到设计要求(高光泽≥ 90、有光≥70、半光 50~70),平涂型为有光,水性为半光~无光。

4.6 桔皮、砂浆防滑面效果应很明显。
